深井泵的安装与检查工作

文章出处:   责任编辑:   发布时间:2017-06-14 14:49:36    点击数:-   【

深井泵的安装和检查工作非常重要,如果没有按照正确的办法进行安装检查可能会导致水泵的故障,造成工程的无法正常运行,那么深井泵的安装与检查具体有哪些细节,尤孚泵业的小编为你详细介绍。

一.潜水深井电泵尚应作下列检查:

1.电接头应浸入水中6小时,用5000伏摇表测量,绝缘电阻不应低于5兆欧;2.法兰上保护电缆的凹槽,不得有毛刺或尖角,并应清理干净;3.电机定子绕组在室温水中浸渍48小时后,对机壳绝缘电阻不应低于40兆欧。

二.泵试运转前尚应作好下列工作:

1.潜水深井电泵:

(1)计算电缆的电压降,应使潜水电机引出电缆接头处电压不低于潜水电机的规定值;(2)每次启动前,均应使井部分扬水管内充满空气;(3)潜水电泵应在规定的范围内使用。

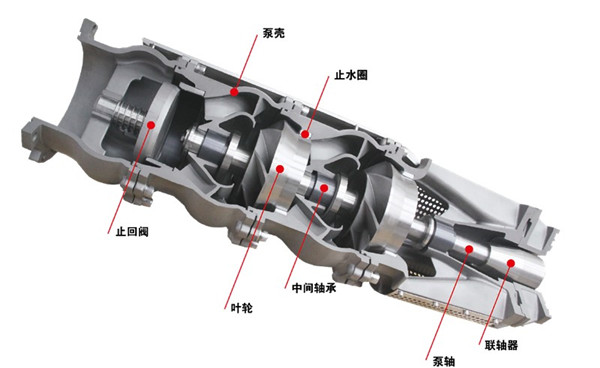

2.长轴深井泵;

(1)按设备技术文件的规定调整叶轮与导流壳之间的轴向间隙;(2)检查止退机构是否灵活、可靠;(3)启动前;应按设备技术文件的规定用水预润橡胶轴承。

3.长轴深井泵启动后20分钟,应停泵再次调整叶轮与导流壳之间的轴向间隙。

对未能在入井前检查电机转向的潜水电泵,应根据启动电流的变化情况确定电机的正确转向。

当扬水管中的水尚未全部流回井内时,泵不得重新启动,停泵至重新启动的时间间隔应符合设备技术文件的规定。

深井泵的安装与检查工作

三.深井泵组装时应符合下列要求:

1.组装泵、扬水管、传动轴时,应在连接件切实紧固后逐步放入井中,严防机件和工具落入井内,潜水电泵的电缆应捆绑在扬水管上;2.螺纹连接的扬水管相互连接时,应加润油,不应填入麻丝、铅油;管子端面应与轴承支架贴合(长轴深井泵)或直接贴合,两管旋入联管器的深度应相等;法兰连接的扬水管,法兰端面间应加垫片;3.泵座与扬水管连接后放在基础上时,若井管略有偏斜,泵座应有相应的偏斜(切勿单纯校正泵座的水平);泵座与基础间的间隙应以楔铁填实。推荐阅读:不锈钢深井泵型号参数

4.长轴深井泵尚应符合下列要求:

(1)传动轴相互连接时,两轴端面应贴合,两轴旋入联轴节的深度应相等;(2)电动机与泵座应紧密贴合,其间不得加垫,如电动机轴与电机空心轴不同轴时,应在泵座与基础间的加斜垫铁调整。

5.潜水深井电泵尚应符合下列要求:

(1)泵与电机组装后,应通过电机灌水向潜水电机内灌满洁净清水;(2)机组潜入水中的深度一般不应超过70米,如必须超过70米时,应对电机定子绕组、电缆和接头进行耐水压试验。

四.深井泵就位前应作下列检查:

1.井管内径和不直度应符合泵入井部分外形尺寸的要求;井管内径一般应比泵入井部分的zui大外形尺寸大50毫米左右,使泵体在井内能自由上下,并不得损伤潜水电缆;2.井管管口伸出基础相应平面不应小于25毫米;3.井管与基础间应垫放软质隔离层;4.基础中部顶留空的尺寸应满足扬水管与泵座连接的需要;5.井管内应无油泥和污、杂物;6.扬水管应平直,螺纹和法兰端面不应碰伤,并应清洗干净;7.长轴深井泵尚应作下列检查:

(1)轴承支架和橡胶轴承应完好无损,橡胶轴承不应沾染油脂;

(2)深井泵的传动轴端面应平整,传动轴在两端支承的情况下,中部的径向跳动不应大于0.2 毫米;螺纹不应碰伤,并应清洗干净。更多阅读:潜水泵型号及参数

以上是关于深井泵的安装与检查工作的详细内容,有关于深井泵的需求,可以直接在线咨询尤孚泵业的在线客服,我们会及时给你回复。
